Wa!

屋面瓦工程施工工艺

   日期:2015-12-23     浏览:830
核心提示:屋面瓦工程施工工艺

一、“两防”文件要求:

(1)屋面瓦必须按设计要求座浆铺设、铜丝绑扎固定。

(2)坡顶、坡边,必须瓦峰靠主墙,且周边设置45°防水砂浆翻边,上部靠主墙应打密封胶处理;

(3)坡脚泛水处严禁瓦片伸至主墙根部,确保泛水宽度大于300mm;

(4)按设计要求安装排气管,严禁出屋面排气孔、避雷针等在瓦沟内设置;

(5)为防止檐口出现直裂缝,铺设瓦片时预设加强网片(外露尺寸至檐口底部),最后一次性收头完毕。

二、瓦屋面工程施工重点:

1、找平层施工前必须做灰饼,确保大面平整、顺坡一致;铺设必须稳固,当平瓦坡度大于50%时必须有加固措施,特别是檐口处两排瓦必须稳固;

2、阳脊、瓦沟、檐口、屋脊应拉通线,确保顺直平整,防水砂浆沟质量应表面平整、密实、光洁,大小屋面瓦片均匀顺直,坡度一致,无污染,无破损;无色差;

3、低屋面与主墙交接部位,靠主墙根部要用防水砂浆做坡度不小于45度的上翻压顶,上翻压顶与主墙交接处施打弹性密封处理;

4、檐口及檐沟处瓦片外挑长度不得大于70mm(应为50mm~70mm);

5、必须做坡脚泛水处理:采用防水砂浆靠主墙做圆弧上翻处理;泛水宽度完成面不应小于200mm(严禁瓦顶靠边主墙铺贴,充分考虑保温层厚度);泛水找坡尽可能放大,确保排水及时、通畅;

6、挂瓦应平整,搭接应紧密,行列横平竖直,不得有偏斜、弯曲、高低不平、翘曲、松动等现象;

7、屋脊应成直线,接口均应用麻刀灰浆填实、抹平,封固严密;

8、檐口瓦局部起伏每5m长度内不得大于10mm,全长不大于30mm;

9、檐口挑出瓦头的长度偏差不得超过10mm。

三、标准施工工艺:

施工顺序:基层处理→弹线、找平→安装钢筋网→挂西班牙瓦

1、基层处理:对坡屋面进行清洁,干燥,对孔洞及明显不平整的位置进行局部修补。

2、弹线:按照施工图,用墨线弹出横向铺瓦的间距,起始位置为从檐口开始,原则上控制最底一块瓦挑出屋檐5~7cm,然后从底部向上弹线,弹线位置比挂瓦孔高约4~6cm,尽量在有效尺寸容许差内调整到不切瓦为原则。

同时在屋面四角点拉线找平,对局部不平整的位置进行剔凿或用砂浆填充补平。

3、安装钢筋网(钢筋网规格与间距要求参见设计要求):沿着弹出的水平挂瓦线,将钢筋水平布置在屋面上,钢筋端头要做弯钩,与屋面原预留钢筋用火烧丝绑扎牢固,同时每隔3m竖向布置一道钢筋,使水平筋不下垂。

4、挂西班牙瓦:

挂瓦次序从檐口由下到上,将铜丝穿过挂瓦孔逐块绑在钢筋上,卧瓦可以采用1:2.5水泥砂浆满砂浆垫底卧瓦,与左边瓦落槽密合,随时注意瓦面、瓦楞垂直,不符合质量要求的瓦不能铺挂;

为保证瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊第一张瓦的右下脚,顺次与第二排的第二张瓦,第三排的第三张瓦,直到檐口瓦的右下角,都在一直线上,然后由下到上依次逐张铺挂,可以达到瓦沟顺直,整齐美观。斜脊正脊均要拉通线挂瓦;

沿着纵向墨线一般习惯依序安装:主瓦→盾瓦→斜脊收口→斜脊瓦→三叉瓦→正脊瓦。

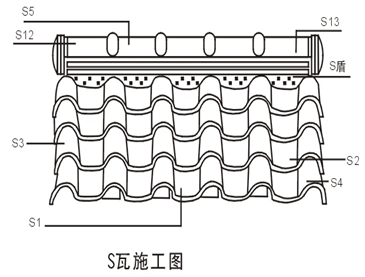

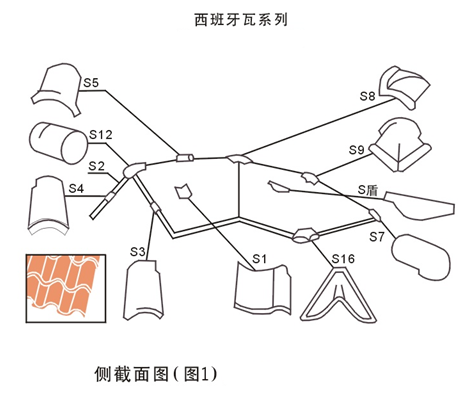

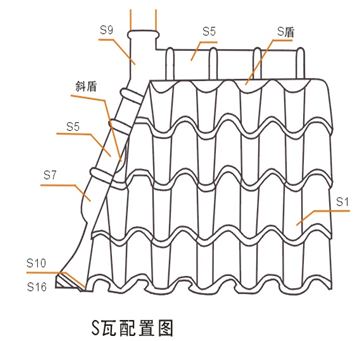

(各部位瓦片名称:

S1:又叫主瓦,用于天面铺贴主要使用的瓦件,使用量占80%以上。

S2:又称半瓦、沟瓦,主要用于两平面交角间水沟铺底。

S3:又称左收边瓦,用于大瓦面的左边(没有栅墙)收口。

S4:又称右收边瓦,用于大瓦面的右边(没有柵墙)收口(要加配S2)。

S5:又称筒瓦、脊瓦,用作正脊或斜脊,是配件中用量最多的一种。

S7:又称斜脊收口,用于斜脊下端收口。

S8:又称二叉、阴沟转角,用于正脊直角弯连接S5用。

S9:又称三叉,用于正脊与斜脊连接S5用。

S10:大飘角瓦,用于斜脊下端S7下飘角用,现被S16代替。

S11:又称半筒,当大瓦面有柵墙时左边用(不建议使用)。

S12:又称正脊左收口,正脊左端(没有有柵墙)收口用。

S13:又称正脊右收口,正脊右端(没有有柵墙)收口用。

S16:小飘角瓦,又称翘角,与S10同样使用。

S四叉:用于四个三角面交汇脊顶连接S5用。

S正盾瓦:又称正挡板,用于正脊与S1间封闭面用。

S斜盾瓦:又称斜挡板,用于斜脊与S1间封闭面用(不建议使用)。

宝顶:用于屋面的最高点。)

其中在屋面盖完后,紧邻顶端两侧的主件间需留180mm的空隙,内垫灰浆,再砌盾瓦,最后砌脊瓦。按瓦面颜色采购色料,调配在白水泥灰浆内,并掺入麻刀,搅拌成接近瓦的颜色,作抹缝灰浆使用;

排水沟处瓦切割后应保证边沿整齐,并用1:3水泥砂浆将瓦片底部空隙全部封住,切割机械采用电动圆锯机;

脊瓦与平瓦的搭接边不应小于40mm,屋脊的接头口应顺主导风向,斜脊的接头口应顺排水方向,脊瓦底部应垫塞平稳,座浆饱满;

脊瓦铺设应从斜屋脊底端开始,自下而上至斜屋脊顶,脊瓦大封头瓦应紧贴檐口,用掺颜料的水泥砂浆将脊瓦固定在另一端,直至铺设小封头脊瓦;

脊瓦之间的搭接长度应符合要求,同时避免切割,保证铺设完整;脊瓦铺设须拉线操作,保证脊瓦在一条线上,檐口瓦须用水泥砂浆固定,并用铜丝穿过挂瓦孔逐块绑在钢筋上;

屋檐要平直,脊瓦搭口和脊瓦与平瓦的缝隙、斜沟瓦与排水沟的空隙,均应用灰浆抹平,封固严密;

屋面与突出屋面的墙、烟道等连接处,是防水薄弱环节,应做成泛水处理,加强控制。突出屋面的墙或烟道的侧面瓦伸入泛水宽度不小于50mm,同时挂瓦钉孔和穿避雷针的孔洞要及时做好防水处理,所有砂浆收头应光滑、圆顺,杜绝毛糙,该部位须作重点处理和检查;

烟道与屋面的交接处在迎水面中部应抹出分水线,并应高出两侧30mm,且防水翻边上翻高度应高出完成面10㎝以上;

天沟、檐沟的防水层,应用合成高分子防水卷材、高聚合物改性沥青防水卷材、沥青防水卷材等材料铺设。天沟、檐沟的防水层伸入瓦内宽度不应小于150mm,瓦伸入天沟、檐沟的长度应为50~70mm,瓦头挑出封檐板的长度应为50~70mm;

平瓦的固定必须铺置牢固,地震设防地区或坡度大于50%的屋面,应采取固定加强措施;

铺瓦完成后,及时做淋水试验,检查有无渗漏,特别是雨天过后督促施工班组及时全数检查,并做好检查记录,对渗漏点及时做补救或返工处理。

四、质量标准

1、主控项目:

瓦的质量必须符合设计要求。

瓦必须铺设牢固。地震设防地区或坡度大于50%的屋面,应采取固定加强措施。

2、一般项目:

挂瓦条应分档均匀,铺钉平整、牢固,瓦面平整,行列整齐,搭接紧密,檐口平直。

脊瓦应搭盖正确,间距均匀,封固严密;屋脊和斜脊应顺直,无起伏现象。

泛水的做法应符合设计要求,顺直整齐,结合严密,无渗漏。

五、屋面瓦的成品保护

1、瓦片现场堆放场地应平整、干净,堆瓦高度不宜超过1.5米,瓦片运输时应轻拿轻放,不得抛扔、碰撞、沟瓦、盖瓦、脊瓦应“立式”堆放;

2、卧瓦砂浆强度未达到要求时,不得在瓦面上行走、踩踏;

3、屋面瓦铺设完毕后,后续工序施工过程中不得以重物损坏或污染已完工成品,使用各类灰浆抹填时,其灰浆残渣余液不得溅脏瓦面,如溅洒应及时清除;

4、避雷针、屋面管道防腐施工时,应在避雷针和管道下铺设遮盖物,施工工具、材料或重物应轻拿轻放,以防污染和损坏屋面。


打赏

更多>同类知识

推荐图文
推荐知识
点击排行
