油毡瓦屋面施工工艺

   日期:2015-12-23     浏览:128
核心提示:油毡瓦屋面施工工艺

1.油毡瓦施工工艺(图16-42)

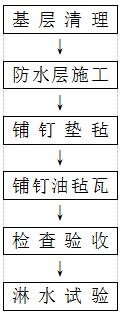

图16-42 油毡瓦屋面施工工艺

2.油毡瓦屋面坡度宜为20%~85%。

3.屋面基层应清除杂物、灰尘,基层应具有足够的强度、平整、干净,无起砂、起皮等缺陷。

4.细部节点处理和防水层施工:根据设计要求,对屋面与突出屋面结构的交接处、女儿墙泛水、檐沟等部位,用涂料或卷材进行防水处理。验收合格后进行防水层施工,防水层的施工方法、要求及质量检验参见16-1 卷材防水屋面、16-2 涂膜防水屋面的有关内容。

5.油毡瓦应自檐口向上铺设;第一层瓦应与檐口平行;切槽应向上指向屋脊,用油毡钉固定。第二层油毡瓦应与第一层叠合,但切槽应向下指向檐口。第三层油毡瓦应压在第二层上,并露出切槽125mm,油毡瓦之间的对缝,上下层不应重合。每片油毡瓦不应少于4个油毡钉,当屋面坡度大于80%时,应增加油毡钉固定。

6.油毡瓦铺设在木基层上时,可用油毡钉固定,油毡瓦铺设在混凝土基层上时,可用射钉固定;也可以采用冷玛蹄脂或粘结胶粘结固定。

7.将油毡瓦切槽剪开分成四块即可作为脊瓦,并搭盖两坡面油毡瓦1/3,脊瓦相互搭接面不应小于1/2。

8.屋面与突出屋面结构的交接处,油毡瓦应铺贴至立面上,高度不应小于250mm。

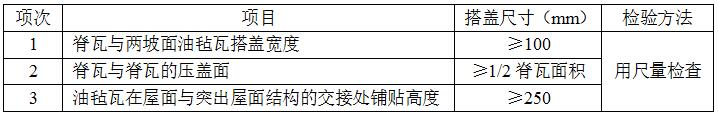

9.油毡瓦屋面有关搭盖尺寸及检验方法见表16-73所列。
