树脂瓦施工方案(二)

   日期:2015-11-26     浏览:187
核心提示:本文向您介绍树脂瓦的施工方案。

五、屋面节点处理

1、挑檐安装

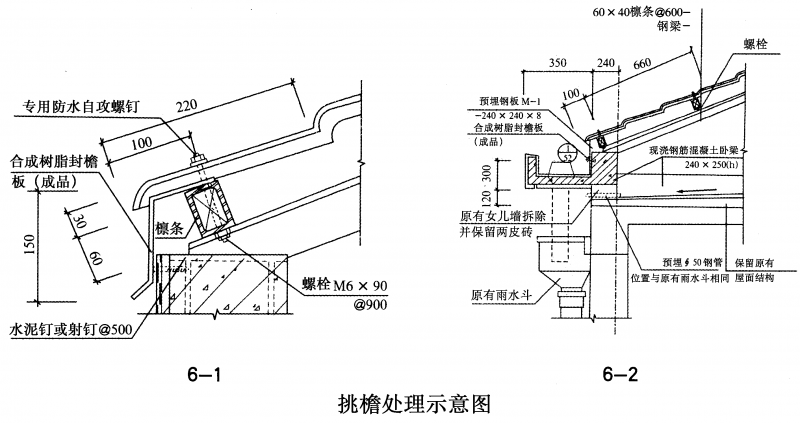

为使边檐和屋檐有效排水,同时保护下面檐板,檐口部位宜选用金属滴水板或合成树脂封檐板,由屋面边檐向内伸金100mm向下弯曲盖住檐口,在安装瓦前先将金属滴水板按图所示固定在檐口及檩条上。


2、屋面与女儿墙体交接处的泛水

用金属板或合成树脂板根据现场尺寸加工定制泛水型板,一端用射钉固定在墙面上,另一端固定在瓦波上。

3、水箱、烟囱泛水

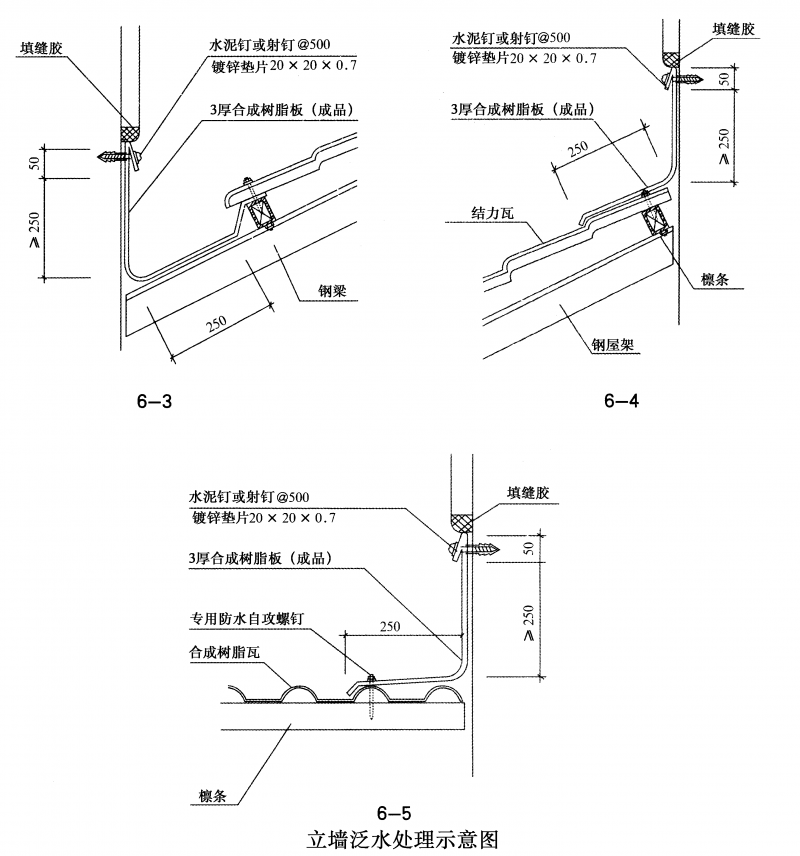

水箱、烟囱与屋面瓦为四面相交,可分正面泛水、弯折泛水。正面上泛水是指屋面瓦位于构筑物斜上坡,可将金属板根据现场尺寸加工定制泛水型板,下端固定在构筑物腰线下面,上端固定在屋面瓦下檩条上面(见图6-3)。

正面下泛水是指屋面瓦位于构筑物斜下坡,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上(见图6-4)。

弯折泛水是指屋面瓦位于构筑物两侧斜面相交,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上(见图6-5)。


4、天窗泛水处理

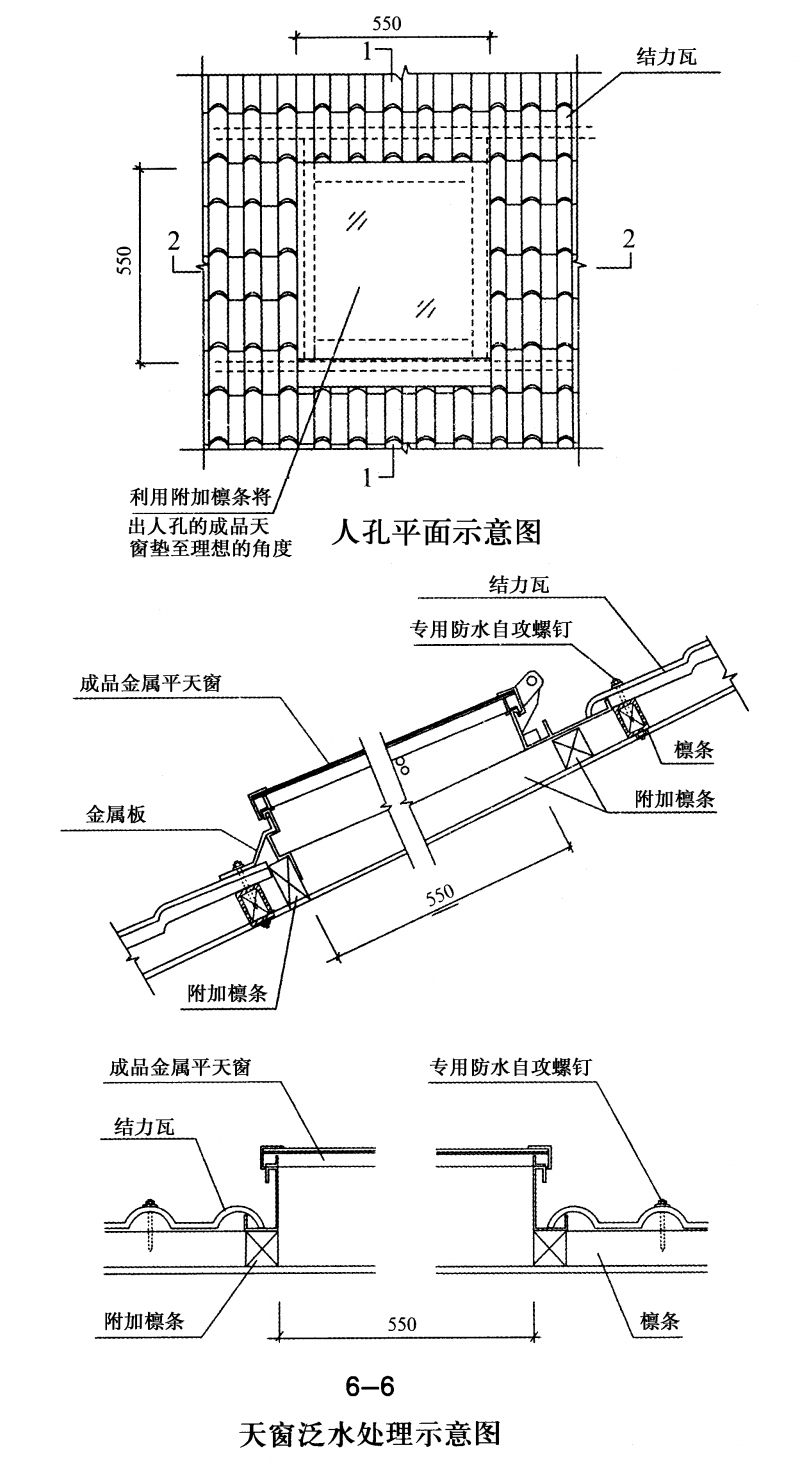

在屋面瓦安装前可先将天窗两侧和上坡的金属板固定在屋面上,当天窗下坡的瓦安装完毕后再将金属排水板覆盖在瓦上(见图6-6)。


5、老虎窗周边排水处理

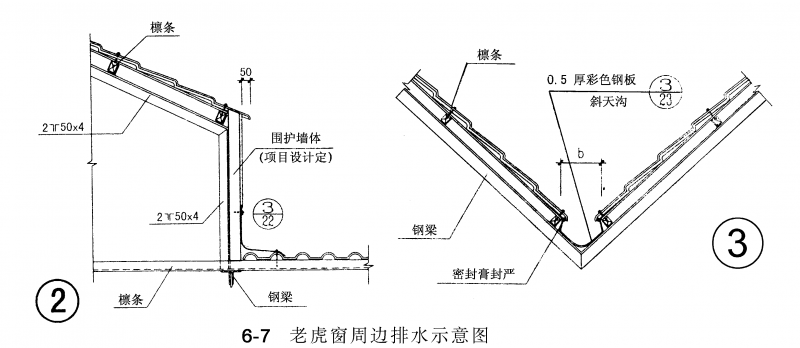

为使老虎窗上面雨水有效排泄,应在老虎窗上方两侧设置排水槽,安装施工按照山墙、水箱、烟囱泛水方法处理。

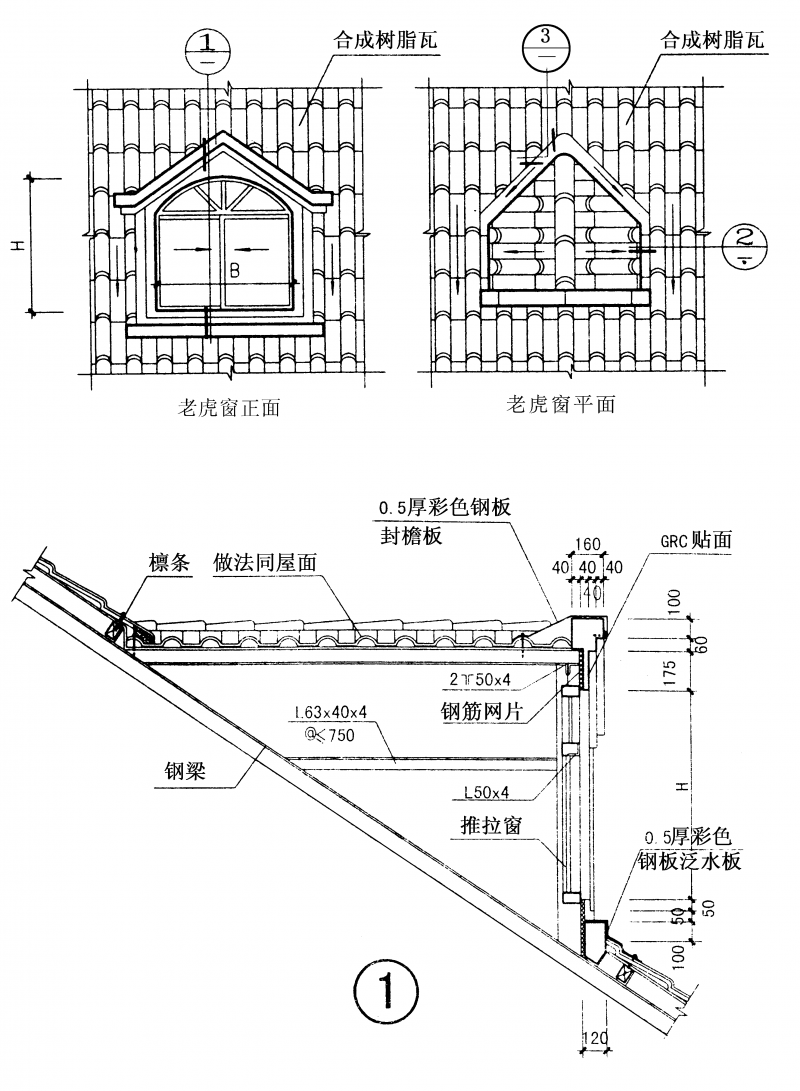

(详见图6-7①②③)。



六、安全施工与竣工清理

1、施工人员在坡面上工作时,首先检查屋面檩条是否平稳牢固,树脂瓦要顺坡堆放,每垛不得超过3张,禁止将材料放置在没固定的檩条上,以免滚下或被大风吹落。

2、坡屋面上施工时必须使用防滑梯,施工人员应系好安全带;在雨、雪天及六级以上大风时禁止施工。

3、屋面瓦安装完毕后需清扫屋顶上零碎材料,彻底检查瓦面有无损坏并清洁屋顶,如有错钻孔现象,可用树脂胶封堵。
