树脂瓦施工方案(一)

   日期:2015-11-26     浏览:658
核心提示:本文向您介绍树脂瓦的施工方案。

一、安装工具及配件

1、工具:工程线、手提电钻、电钻钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机。

2、配件:防水圈、保护垫、自攻钉、自攻木螺丝、不锈钢角钩、防水帽。

3、附料:树脂胶、树脂粉,(施工中出现钻孔钻错现象将两种材料拌合后添补)。

二、屋面要求

1、坡度

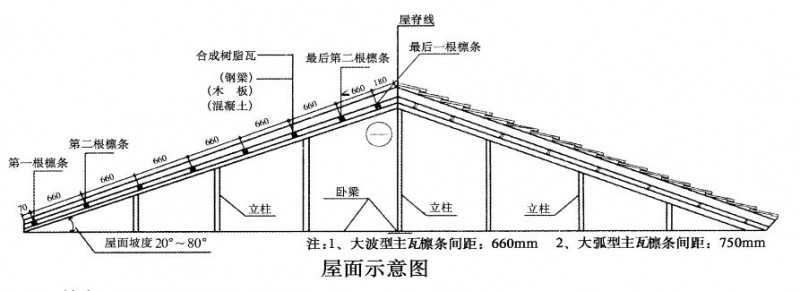

树脂瓦适用于坡度为20~80度的坡屋面。

2、檩条

利用以前树脂瓦骨架。

三、树脂瓦安装

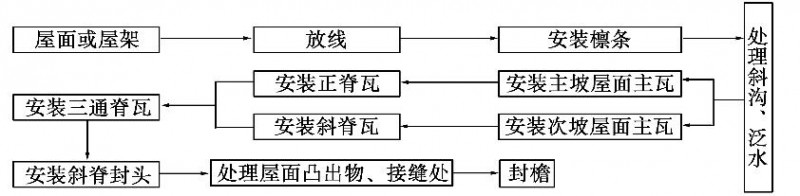

安装次序

1、放线

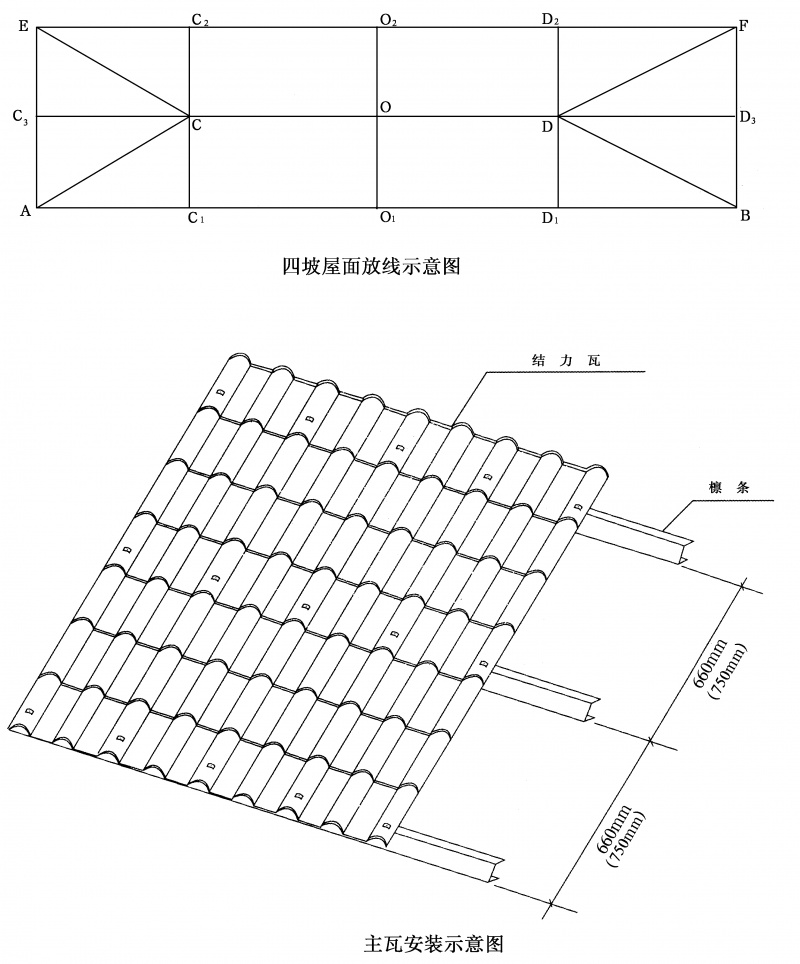

安装前应根据现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,保证安装质量及达到美观效果(四坡屋面放线示意图)。

2、安装主瓦

两坡屋面主瓦安装时,一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧(CC1或DD1线)开始安装(示意图)。

第一张瓦的安装最为重要,一定要保证瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,位置摆正后,在最下端檩条和瓦的中心位置(波峰)处将瓦固定(示意图)。

为防止单向搭接造成的倾斜和不平整现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推(示意图)。

安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全(示意图)。

纵向安装要搭接瓦的一个节长(示意图)。

两坡屋面主瓦安装应两侧同步进行,以确保正脊瓦安装的波峰吻合(示意图)。

主瓦安装选用直径6.3mm、长度75mm的自攻钉;正脊瓦、斜脊瓦安装根据固定位置的不同,选用直径6.3mm,长度110-150mm的自攻钉(示意图)。

固定瓦时先将防水圈置于保护垫下面的凹槽内,并将自攻钉穿过保护垫中心孔(弧面朝下),电钻要与瓦面垂直,紧固瓦时钉的松紧要适中,完毕后再安装防水帽(示意图)。

钢檩条采用自攻钉或不锈钢角钉,木檩条采用自攻螺丝。在需固定的波峰上先钻大于自攻螺丝直径2mm的孔,每隔一个波峰固定一套配件(示意图)。

四坡屋面安装时先安主瓦(方法同两坡屋)。主瓦安装完毕后再安装两侧三角形屋面,由中心线CC3、DD3为基准两边均分安装,再沿斜线切割,以便于斜脊瓦的安装(示意图)。

4、安装正脊瓦

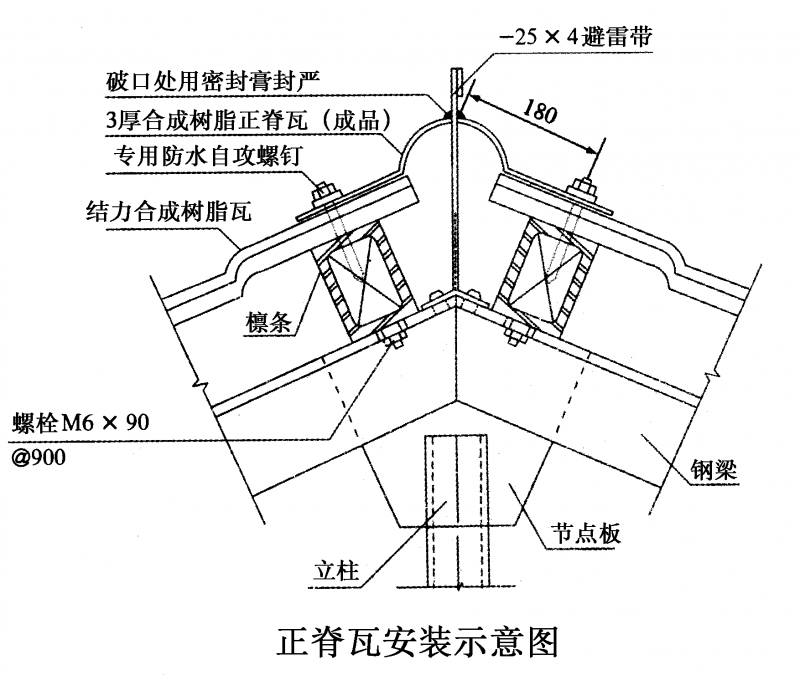

正脊瓦安装在屋脊CD线上,安装时要从主瓦区一侧开始,第一张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接一个波形(示意图)。




5、安装斜脊瓦

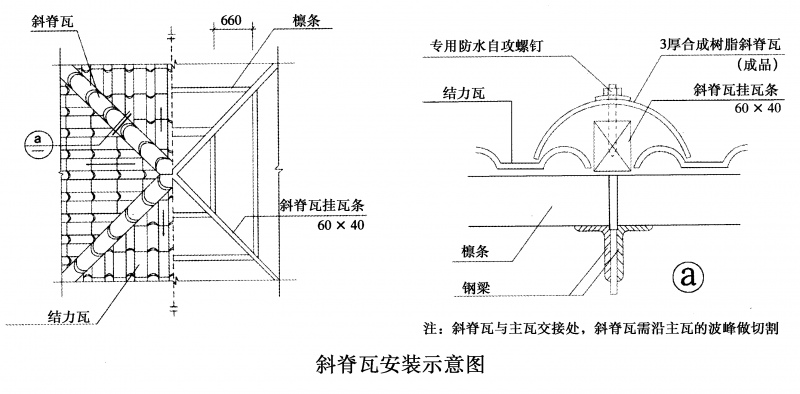

斜脊瓦安装在多坡屋面三角形斜边上,安装时要上下对齐固定在主瓦檩条上,两节斜脊瓦之间搭接30mm,最后安装脊瓦末端(示意图)。

6、安装三通瓦

三通脊瓦安装在三面相交顶点,正、斜脊瓦安装完毕后安装三通脊瓦,安装三通脊瓦时一边搭接在正脊瓦下方,另两边搭接在斜脊瓦上方(示意图)。

7、安装封檐

封檐应与主瓦最下一节同时安装,用主瓦末端自攻钉双层固定在檩条上。如主瓦檐头距离檩条过长,封檐长度不够时,用螺栓单独固定(画图示意)。

四、斜天沟的处理

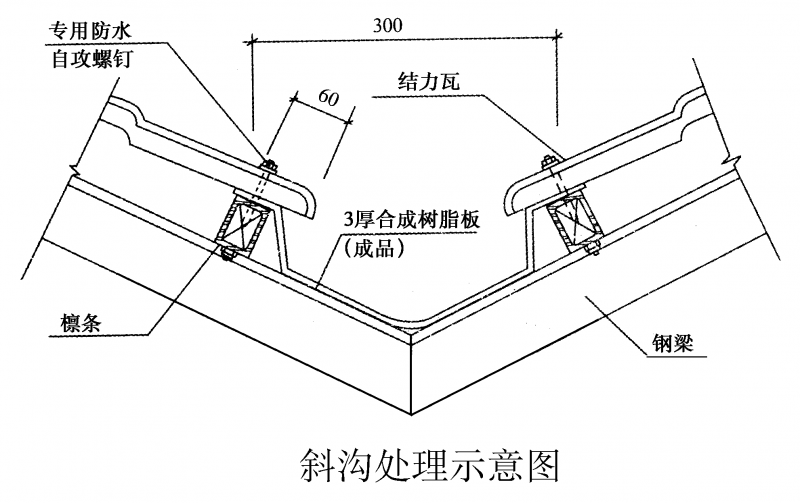

屋面斜天沟可采用宽度1000mm、厚度0.5mm彩钢板,或宽度800mm、厚度3.0mm的合成树脂板等材料,根据现场结构配套定制,在主瓦安装前先将天沟型板固定在檩条上,外露部分宽度为200mm~300mm(做法如下图)。

后文详见:树脂瓦施工方案(二)
