先张法预应力梁施工工艺图及施工说明

   日期:2013-12-09     来源:prk88.com    作者:世界砖瓦    浏览:722
核心提示:  二、先张法预应力梁施工说明1、台座测量放样、平整场地、碾压夯实,人工开挖墩式台座基础,绑扎钢筋,浇筑墩式台座混凝土,面

  二、先张法预应力梁施工说明

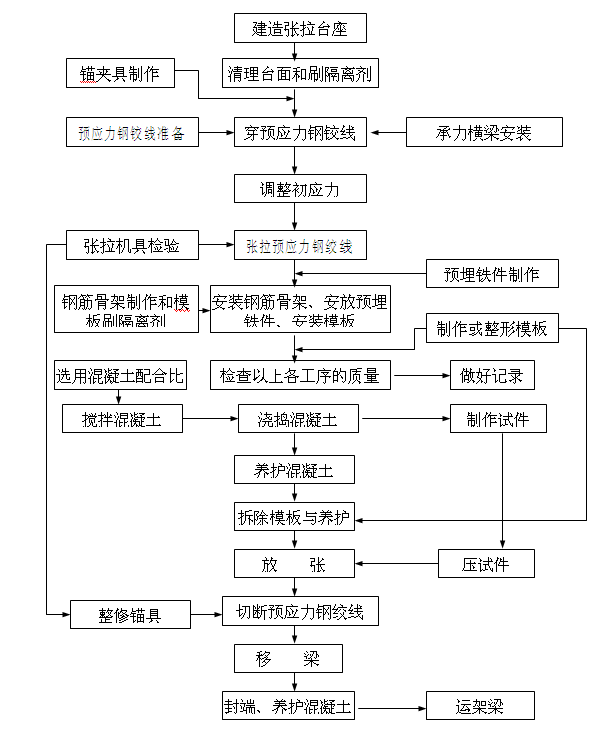

  工艺图

    1、台座测量放样、平整场地、碾压夯实,人工开挖墩式台座基础,绑扎钢筋,浇筑墩式台座混凝土,面层采用高标号砂浆抹面,人工打磨压光。底模采用6mm钢板,并固定于底座上。

  2、钢绞线铺设铺设前,按规范要求进行检验。钢绞线要等长下料,用砂轮锯切断。在设计标明的钢绞线失效长度上穿套硬塑料管,塑料管两端用胶带包裹严密,防止漏浆。

  3、预应力张拉采用三横梁一端多根张拉的施工方法,另一端固定,张拉力和伸长值双控张拉施工。张拉前应根据钢绞线的试验弹性模量,计算钢绞线的理论伸长值。

  (1)初张拉:采用螺丝杆锚具,拧动端头螺帽,调整预应力筋长度,使每根预应力筋受力均匀。检查张拉设备的完整性,之后启动油泵。初张拉一般施加10%的张拉应力,初张拉后,在预应力筋上选定适当位置作标记,作为量测伸长值的基点。

  (2)正式张拉:两台千斤顶同步顶进,保持横梁平行移动,使钢绞线均匀受力,逐级加载至控制应力。

  (3)锚固:测量、记录钢绞线的伸长值,并核对实测值与理论计算值的误差,应控制在±6%以内,否则应查明原因及时调整。张拉满足要求后,锚固预应力筋,千斤顶回油至零。

  对于低松驰钢绞线先张法预应力筋的张拉程序为:0→初应力→σcon (持荷2min)→σcon(锚固)。

    详情请下载附件先张法预应力梁施工工艺图及施工说明
