多孔砖墙体砌筑施工工艺标准 摘选

   日期:2015-12-11     浏览:89
核心提示:多孔砖墙体砌筑施工工艺标准

1适用范围

本标准适用于建筑工程中多孔砖墙体砌筑工程

2施工准备

2.1材料

2.1.1多孔砖:多孔砖是以粘土、页岩、煤矸石、粉煤灰为主要原料经焙烧而成,主要用于承重部位的砖,外型为直角六面体,长宽高尺寸分别为290、240;190、180、175、140、115;90或由供需双方协商确定。用于墙体砌筑的多孔砖其品种、规格、外观质量、强度等级、抗风化性能必须符合现行国家标准《烧结多孔砖》GB13544和设计要求,规格应齐全配套,并有出厂合格证、试验报告单。不允许有严重泛霜,不允许有大于15mm的爆裂区域,不允许用欠火砖、酥砖和螺旋纹砖。

2.1.2水泥:一般采用强度等级为32.5普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证明。水泥进场使用前,应分批对其强度、安定性进行复验。检验批应以同一生产厂家、同一编号为一批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,并按其结果使用。不同品种的水泥,不得混合使用。

2.1.3砂:宜用中砂,细度模数控制在2.5左右,过5mm孔径筛子。当配制强度等级M5以下的水泥混合砂浆,砂的含泥量不超过10%;配制水泥砂浆及强度等级M5及其以上的水泥混合砂浆,砂含泥量不超过5%,并不含草根等有害杂物。

2.1.4掺合料:宜选用石灰膏、磨细生石灰粉、粉煤灰等,其质量应符合有关要求。生石灰粉熟化时间不得少于7d;当采用磨细生石灰粉时,其熟化时间不得少于2d。不得使用脱水硬化的石灰膏。

2.1.5水:使用饮用水或不含有害物质的洁净水,水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。

2.1.6其他材料:塑化剂、防冻剂、微末剂、拉结钢筋、预埋件、过梁、梁垫等。

2.2机具设备

2.2.1机械:砂浆搅拌机、卷扬机及井架、切割机、磅秤、翻斗车等。

2.2.2工具:吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、小水桶、喷水壶、托线板、线坠、水平尺、小线、砖夹子、大铲、刨錛、皮数杆、钢卷尺、缝溜子、2m靠尺、笤帚等。

2.3作业条件

2.3.1地基、基础工程隐检手续已完成。

2.3.2按设计标高已抹好水泥砂浆防潮层。

2.3.3基层找平:施工前应用水准仪抄平,当第一皮砖下灰缝厚度超过20mm时,应采用C20豆石混凝土找平。

2.3.4已弹好轴线、墙身线、门窗洞口位置线,引测标高控制线,经验线符合设计要求,并办理预检手续。

2.3.5按建筑平面形式和施工段的划分立好皮数杆,皮数杆的间距以15~20m为宜,转角、交角处均应设立。皮数杆设立应牢固、竖直,标高一致,办理完预检手续。

2.4技术准备

2.4.1绘制多孔砖排列平、立面图(即排砖图)。

2.4.2取得试验室的砂浆配合比通知单,准备好试模。

2.4.3根据多孔砖尺寸及建筑物层高确定灰缝厚度,绘制皮数杆,同时在皮数杆上标明门窗洞口及过梁尺寸。

2.4.4对操作工人进行技术交底。

3操作工艺

3.1工艺流程

确定组砌方法     拌制砂浆

润砖    选砖和排砖      砌筑墙体

3.2操作方法

3.2.1润砖:常温施工时,多孔砖在砌筑前1~2d浇水湿润,砌筑时,砖的含水率宜控制在10%~15%之间,一般当水浸入砖四周15~20mm,含水率即满足要求。不得用干砖上墙。

3.2.2确定组砌方法:砌体应上下错缝、内外搭砌,宜采用一顺一丁、梅花丁或三顺一丁砌筑形式。砖柱不得采用先砌四周后填心的包心砌法。

3.2.3选砖和排砖

3.2.3.1选砖:选砖应按照本标准2.1.1进行。砌清水墙、柱用的多孔砖应选择边角整齐,无弯曲、裂纹,色泽均匀,敲击时声音响亮,规格基本一致的砖。

3.2.3.2排砖撂底:依据墙体线、门窗洞口线及相应控制线,按排砖图在工作面试排。一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。窗间墙、垛尺寸如不符合模数,可将门窗洞口的位置左右移动(≤60mm)。如有“破活”时,七分头或丁砖应排在窗口中间、附墙垛或其他不明显部位。移动门窗口位置时,应注意不要影响暖卫立管安装和门窗的开启。排砖应考虑门窗洞口上边的砖墙合拢时不出现“破活”。后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头,墙面单丁才是“好活”。

注:清水墙排砖以整砖、半砖或七分头进行排列时俗称“好活”否则为“破活”。

3.2.4拌制砂浆

3.2.4.1砌筑砂浆,应通过试验确定配合比。砂浆现场拌制时,各组分材料应采用重量比计量。计量精度水泥为±2%,砂、灰膏控制在±5%以内。

3.2.4.2凡在砂浆中掺入有机塑化剂、防冻剂等,应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告。

3.2.4.3砂浆应采用机械搅拌,搅拌时间自投料完算起应符合下列规定:

(1)水泥砂浆和水泥混合砂浆不得少于2min。

(2)水泥粉煤灰砂浆和掺有外加剂的砂浆不得少于3min。

(3)掺有有机塑化剂的砂浆,应为3~5min。

3.2.4.4砂浆的稠度应控制在60~80mm为宜。

3.2.4.5砂浆应随拌随用。水泥砂浆和水泥混合砂浆应分别在拌成后3~4h内使用完毕;当施工期间最高气温超过30℃时,应在拌成后2~3h内使用完毕。超过上述时间的砂浆不得使用,并不应再次拌合后使用。

3.2.4.6砂浆拌合后和使用中,当出现泌水现象,应在砌筑前再次拌合。

3.2.4.7砂浆试块:每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机至少做一组试块(一组六块)。砂浆强度等级或配合比变化时,应另做试块。

3.2.5砌筑墙体

3.2.5.1盘角:砌砖应先盘大角。每次盘角不应超过五层,新盘大角要及时进行吊、靠,如有偏差应及时进行修整。要仔细对照皮数杆砖层和标高,控制水平灰缝均匀一致。大角盘好后,复查平整和垂直完全符合要求,再进行挂线砌筑。

3.2.5.2砌砖

(1)挂线:砌筑一砖厚混水墙时,采用外手挂线;砌筑一砖半墙必须双面挂线;砌长墙多人使用一根通线时,中间应设几个支点,小线要拉紧,每层砖都要穿线看齐,使水平灰缝均匀一致,平直通顺。遇刮风时,应防止挂线成弧状。

(2)砌砖:砌筑墙体时,多孔砖的孔洞应垂直于受压面,砌筑前应试摆,砖要放平跟线。

(3)对抗震地区砌砖宜采用一铲灰、一块砖、一挤揉的“三一砌砖法”,即满铺、满挤操作法。对非抗震地区,除采用“三一砌砖法”外,也可采用铺浆法砌筑,铺浆长度不得超过750mm;当施工气温超过30℃时,铺浆长度不得超过500mm。

(4)砌体灰缝应横平竖直。水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。砌体灰缝砂浆应饱满,水平灰缝的砂浆饱满度不得低于80%;竖向灰缝宜采用加浆填灌的方法,严禁用水冲浆灌缝。竖向灰缝不得出现透明缝、瞎缝和假缝。

(5)砌清水墙应随砌随刮去挤出灰缝的砂浆,等灰缝砂浆达到“指纹硬化”(手指压出清洗指纹而砂浆不粘手)时即可进行划缝,划缝深度为8~10mm,深浅一致,墙面清扫干净;砌混水墙应随砌随将舌头灰刮尽。

(6)砌筑过程中,要认真进行自检。砌完基础或每一楼层后,应校核砌体的轴线和标高;对砌体垂直度应随时检查。如发现有偏差超过允许范围,应随时纠正,严禁事后砸墙。

(7)砌体相邻工作段的高度差,不得超过一层楼的高度,也不宜大于3.6m。临时间断处的高度差,不得超过一步脚手架的高度。工作段的分段位置,宜设在伸缩缝、沉降缝、防震缝构造柱或门窗洞口处。

(8)常温条件下,每日砌筑高度应控制在1.4m以内。

(9)隔墙顶应用立砖斜砌挤紧。

3.2.5.3木砖预留和墙体拉结筋

(1)木砖应提前做好防腐处理。预埋木砖应小头在外、大头在内,数量按洞口高度决定。洞口高在1.2m以内,每边放2块;高1.2~2m,每边放3块;高2~3m,每边放4块。木砖位置一般在距洞口上边或下边三皮砖,中间均匀分布。

(2)钢门窗、暖卫管道、硬架支模等的预留孔,均应在砌筑时按设计要求预留,不得事后剔凿。

(3)墙体拉结筋的长度、形状、位置、规格、数量、间距等均应按设计要求留置,不得错放、漏放。

3.2.5.4留槎

(1)外墙转角处应双向同时砌筑;内外墙交接处必须留斜槎,斜槎水平投影长度不应小于高度的2/3,留槎必须平直、通顺。

(2)非承重墙与承重墙或柱不同时砌筑时,可留阳槎加设预埋拉结筋。拉结筋沿墙高按设计要求或每500mm预埋2φ6钢筋,其埋入长度从留槎处算起,每边不小于1000mm,末端加90°弯钩。

(3)施工洞口留阳槎也应按上述要求设水平拉结筋。

(4)留槎处继续砌砖时,应将其浇水充分湿润后方可砌筑。

3.2.5.5过梁、梁垫的安装

(1)安装过梁、梁垫时,其标高、位置、型号必须准确,坐浆饱满。坐浆厚度大于20mm时,要铺垫豆石混凝土。当墙中有圈梁时,梁垫应和圈梁浇筑成整体。

(2)过梁两端支承长度应一致。

(3)所有大于400mm宽的洞口均应按设计加过梁;小于400mm的洞口可加设钢筋砖过梁。

3.2.5.6构造柱做法

(1)设置构造柱的墙体,应先砌墙,后浇混凝土。砌砖时,与构造柱连接处应砌成马牙槎,每个马牙槎沿高度方向的尺寸不宜超过300mm,马牙槎应先退后进,构造柱应有外露面。

(2)柱与墙拉结筋应按设计要求放置,设计无要求时,一般沿墙高500mm,每120mm厚墙设置1根φ6的水平拉结筋,每边深入墙内不应小于1000mm。

3.2.5.7勾缝

(1)墙面勾缝应横平竖直,深浅一致,搭接平顺。

(2)清水砖墙勾缝应采用加浆勾缝,并宜采用细砂拌制的1:1.5水泥砂浆。当勾缝为凹缝时,凹缝深度宜为4~5mm。

(3)混水墙宜用原浆勾缝,但必须随砌随勾,并使灰缝光滑密实。

3.3雨期施工

雨期施工,应防止雨水冲刷砌筑砂浆,不得使用含水率达到饱和状态的砖砌墙且砂浆的稠度应适当减小,每日砌筑高度不宜超过1.2m。收工时,应覆盖砌体表面。

8安全、环保措施

8.1安全操作要求

8.1.1砌筑使用的脚手架未经安全验收严禁使用。脚手架上堆料量不得超出规定荷载。砌筑时不得站在多孔砖上进行作业,严禁抛掷物体。

8.1.2多孔砖在运输、装卸过程中,应轻码轻放,避免碰撞摔坏,砖的堆置高度不宜超过2m。

8.1.3上下交叉作业时,必须采取防护措施。严禁在刚砌完的墙上行走。

8.1.4使用起重机吊砖笼往楼板上放砖时,应均匀分布,并对楼板适当支顶。严禁在脚手架上吊放砖笼。

8.2环保措施

8.2.1切割多孔砖七分头时应在切割棚内进行,棚内应有隔音、降尘措施,操作人员应佩带有关防护用品。

8.2.2作业环境中的碎料、落地灰应集中下运,集中堆放,做到活完料净脚下清。

8.2.3现场砂浆搅拌站应设置排水沟和废水沉淀池。搅拌站应封闭隔音、喷水降尘。

6应注意的质量问题

6.0.1基础砖撂底要正确,收退大放角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿,以免基础墙与上部墙错台。

6.0.2排砖时必须把立缝排匀,砌完一步架高度,每隔2m间距在丁砖立楞处用托线板吊直弹线,二步架往上继续吊直弹线,由底往上所有七分头的长度应保持一致,上层分窗口位置时必须同下窗口保持竖直线,以避免出现清水清游丁走缝。

6.0.3立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,每层松紧度要一致,防止一层线松,一层线紧,以防止灰缝大小不匀。

6.0.4清水墙排砖时,为了使窗间墙、垛排成好活,把破活排在中间或不明显位置,在砌过梁上第一皮砖时,不得随意变活。

6.0.5砌墙遇有风时,挂线应绷直,不能成弧,以免墙随线走,造成砖墙鼓胀。

6.0.6砌筑中,应注意将半头砖分散使用在较大的墙体面上;砌首层或楼层的第一皮砖要核对皮数杆的标高及层高;一砖厚墙应外手挂线;舌头灰应及时刮尽等,以避免砌成螺丝墙及混水墙粗糙的现象。

6.0.7构造柱外砖墙应砌成马牙槎并应正确设置拉结筋。从柱脚砌砖开始,两侧都应先退后进,当马牙槎深120mm时,宜第一皮进60mm,再上一皮进120mm,以保证混凝土浇筑时角部密实。构造柱内的落地灰、砖渣等杂物必须清理干净,防止混凝土内夹渣。

5成品保护

5.0.1墙体拉结筋、抗震构造柱钢筋及各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。

5.0.2砌清水墙时应防止砂浆溅脏墙面。在提升架进料口周围,应做好遮挡,保持墙面洁净。

5.0.3在吊放砖时,指挥人员的信号应准确无误,吊车司机应严守操作规程,防止碰撞墙体。

5.0.4尚未安装楼板或屋面板的墙和柱,应采取临时支撑措施,以保证遇到五级以上大风时墙体的稳定性。

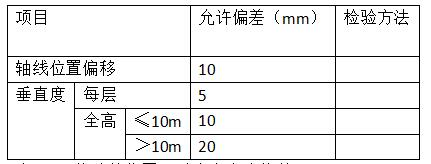

表4.1.6砖砌体位置和垂直度允许偏差

表4.1.7构造柱位置及垂直度允许偏差

表4.2.5多孔砖砌体一般尺寸允许偏差
