Wa!

砖瓦砌筑指南

   日期:2016-06-12     浏览:833
核心提示:本砌砖基础适用工程:工程施工中的砖混结构和外砖内模结构等的基础砌砖工程一.材料要求1砖:砖的品种、强度等级须符合设计要求


本砌砖基础适用工程:工程施工中的砖混结构和外砖内模结构等的基础砌砖工程

一.材料要求




 1  砖:砖的品种、强度等级须符合设计要求,并应规格一致。有出厂证明或试验单。

 2  水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。

 3  砂:中砂,并应过5mm孔径的筛。配制M5以下的砂浆,砂的含泥量不超过10%;M5以上的砂浆,砂的含泥量不超过5%。不得含有草根等杂物。

 4  掺合料:石灰膏、电石膏、粉煤灰和磨细生石灰粉等。生石粉熟化时间不得少于7天。

 5  其他材料:拉结钢筋、预埋件、木砖、防水粉等。



二.主要机具




砂浆搅拌机、磅秤、手推车、大铲、刨锛、托线板、线坠、木折尺、灰槽(铁或橡胶的)、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。



三.作业条件




 1  基槽、灰土地基均已完成,并办完隐检手续。

 2  已放好基础轴线及边线;立好皮数杆(一般间距15~20m,转角处均应设立),并办完预检手续。

 3  根据皮数杆最下面一层砖标高,拉线检查基础垫层、表面标高是否合适。(举个栗子:第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平,更不允许砍砖包合子找平

 4  常温施工时,粘土砖必须在砌筑前一天浇水湿润;一般以水浸入砖四边1.5cm左右为宜。

 5  砂浆配合比已经试验确定。现场准备好砂浆试模。



四.操作工艺




工艺流程:

拌制砂浆→确定组砌方法→ 排砖撂底 → 砌筑→抹防潮层

 1  拌制砂浆:

1)砂浆的配合比应采用重量比,并经试验确定。水泥称量的精确度控制在±2%以内;砂和掺合料等精确度控制在±5%以内。

2)砂浆应采用机械拌合。先倒砂子、水泥、掺合料,最后倒水。拌合时间,不得少于1.5分钟。

3)砂浆应随拌随用。水泥砂浆和水泥混合砂浆必须在拌成后3小时和4小时内使用完。

4)每一楼层、基础均按一个楼层或每250立方米砌体中各种砂浆,每台搅拌机至少应作一组试块(每组六块),如砂浆强度等级或配合比变更时,还应制作试块。

 2  确定组砌方法:

1)组砌方法应确定正确,一般采用满丁满条排砖法。

2)砌筑时,必须里外咬槎或留踏步槎,上下层错缝。宜采用“三一砌砖法(即一铲灰、一块砖、一挤揉)。严禁用水冲灌入缝的方法。

  排砖撂底

1)基础大放脚的撂底尺寸及收退方法,必须符合设计图纸规定。如果是一层一退,里外均应砌丁砖;如是两层一退,第一层为条砖,第二层砌丁砖。

2)大放脚的转角处,应按规定放七分头,其数量为一砖半厚墙放三块、二砖墙放四块,以此类推。

 4  砌筑:

1)砖基础砌筑前,基底垫层表面应清扫干净,洒水湿润。再盘墙角;每次盘角高度不应超过五层砖。

2)基础大放脚砌到基础墙时,要拉线检查轴线及边线,保证基础墙身位置正确。同时要对照皮数杆的砖层及标高;如有高低差时,应在水平灰缝中逐渐调整。使墙的层数与皮数杆相一致。

3)基础墙角每次砌筑高度不应超过五层砖,随砌随靠平吊直,以保证基础墙横平竖直。砌基础墙应挂线,24墙外手挂线,37墙以上应双面挂线。

4)基础标高不一致或有局部加深部位,应从最低处往上砌筑。同时应经常拉线检查,以保持砌体平直通顺,防止出现螺丝墙。

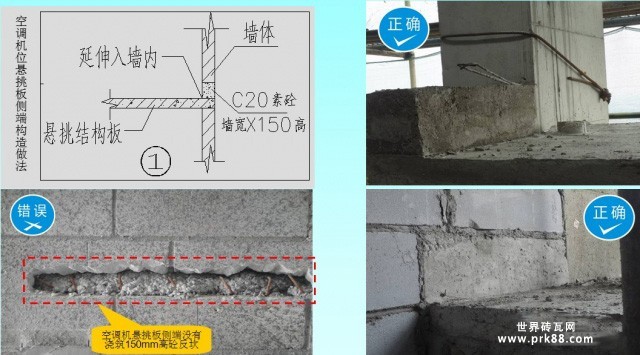

5)基础墙上,承托暖气沟盖板的挑檐砖及上一层压砖,均应用丁砖砌筑。立缝碰头灰要打严实。挑檐砖层的标高必须正确。

6)基础墙上的各种预留洞口及埋件,以及接槎的拉结筋,应按设计标高、位置或交底要求留置。避免后凿墙打洞,影响墙体质量。

7)沉降缝两边的墙角应按直角要求砌筑。先砌的墙要把舌头灰刮尽;后砌的墙可采用缩口灰的方法。掉入沉降缝内的砂浆、碎砖和杂物,随时清除干净。

8)安装管沟和预留洞的过梁,其标高、型号位置必须准确,底灰饱满,如坐灰超过20mm厚时,要用细石混凝土铺垫,过梁两端的搭墙长度应一致。

 5  抹防潮层:抹灰前应将墙顶活动砖修好,墙面要清扫干净,浇水润湿。随即抹防水砂浆。设计无规定时一般厚度为20mm,防水粉掺量为水泥重量的3%~5%。

 6  冬雨期施工

1)砂浆:宜采用普通硅酸盐水泥拌制;石灰膏、电石膏等掺合料应有防冻措施。如果遭冻,必须融化后方可使用。砂子中不得含有冰块和直径大于10mm的冻结块。

2)砖应清除冰霜,砖可以不浇水,但应增大砂浆的稠度。

3)砌砖如采用掺盐砂浆砌筑,其掺盐量,材料加热温度均按冬施方案规定执行。砂浆使用时温度不应低于+5℃。

4)雨期施工时,应防止基槽灌水和雨水冲刷砂浆;砂浆的稠度应适当减小。每日砌筑高度不宜超过1.2m。收工时应覆盖砌体表面。



五.质量标准




 1 保证项目

1)砖的品种、强度等级必须符合设计要求。

2)砂浆品种符合设计要求,强度必须符合下列规定:

    同品种、同强度砂浆各组试块的平均强度不小于fm.k(试块标准养护抗压强度)。

    任意一组试块的强度不小于0.75fm.k。

3)砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。

4)外墙转角处严禁留直槎,其他临时间断处,留槎的做法必须符合施工规范的规定。

 2 基本项目

1)砖砌体上下错缝,每间(处)无四皮砖通缝。

2)砖砌体接槎处灰缝砂浆密实,缝、砖应平直;每处接槎部位水平灰缝厚度不小于5mm或透亮的缺陷不超过5个。

3)预埋拉结筋的数量、长度均符合设计要求和施工规范规定,留置间距偏差不超过1~3皮砖。

4)留置构造柱的位置正确,大马牙槎先退后进,上下顺直,残留砂浆清理干净。

 3 允许偏差项目(表1—317)

建筑工程之砖砌基础施工技术


六.成品保护




 1 基础墙砌完后,未经有关人员复查之前对轴线桩、水平桩龙门板应注意保护,不得碰撞。

 2 对外露或预埋在基础内的暖卫、电气套管及其他预埋件应注意保护,不得损坏。

 3 应加强对抗震构造柱钢筋和拉结筋的保护,不得踩倒弯折。

 4 基础墙两侧的回填土,应同时进行,否则未填土的一侧应加支撑。暖气沟墙内应加垫板支撑牢固,防止回填土挤歪挤裂。回填土严禁不分层夯实和向槽内灌水的所谓“水夯法”。



七.应注意的质量问题




 1 砂浆配合比不准:水泥和砂都要车车过磅,计量要准确。搅拌时间要保证达到规定要求。

 2  冬季砌筑砂浆不得使用无水泥配制的砂浆。

 3  基础墙身位移过大:大放脚两边收退要均匀,砌到基础墙身时,要拉线找正墙的轴线和边线,砌筑时保持墙身垂直。如偏差较小时,可在基础部位纠正,不得在防潮层以上退台或出沿。

 4  墙面不平:一砖半墙必须双面挂线,一砖墙反手挂线;舌头灰要随砌随刮平。

 5  水平灰缝高低不平:盘角时灰缝要掌握均匀,每层砖都要与皮数杆对平,通线要绷紧穿平。砌筑时要左右照顾,避免留接槎处接的高低不平。

 6  皮数杆不平:找平放线时要细致认真;皮数杆的木桩要牢固,防止碰撞松动。皮数杆立完后,要再进行一次水平标高的复验,确保皮数杆高度一致。

 7  埋入砌体中的拉结筋位置不准:应随时注意砌的皮数,保证按皮数杆标明的位置放拉结筋,其外露部分在施工中不得任意弯折;并保证其长度符合图纸要求。

 8  留槎不符合要求:砌体的转角和交接处,应同时砌筑,否则应砌成斜槎。

 9  有高低台的基础,应从低处砌起,并由高台向低台搭接。设计无要求时,搭接长度不应小于基础扩大部分的高度。

 10  砌体临时间断处的高度差过大;不得超过一步脚手架的高度。



打赏

更多>同类知识

推荐图文
推荐知识
点击排行
